Overslaan en naar de inhoud gaan
Funderingsherstel: ingrijpend, maar nodig

Ongeveer een vijfde van de Amsterdamse woningen heeft te maken met een verhoogd funderingsrisico door te korte houten paalfunderingen. Met een woningvoorraad van circa 486.000 woningen zijn er in Amsterdam dus zo’n 95.000 woningen om in de gaten te houden. Ook voor woningcorporaties een opgave voor de korte of iets langere termijn.

Tekst - auteur(s)
Christine van Eerd
Fotografie
Hans van der Vliet
De panden aan de Diezenstraat.

Lieven de Key schat bijvoorbeeld in dat ze bij circa 800 woningen binnen tien jaar aan de bak moeten. Een funderingsproject in de Rivierenbuurt is net klaar. Het gaat om zes panden aan de Diezestraat en de Geulstraat. Gebouwd in 1929 in late Amsterdamse-Schoolstijl: iets minder uitbundig, maar met de kenmerkende wiebertjes van architect Co Franswa. Het complex bestaat uit 21 woningen, waarvan dus zes op de begane grond.

Funderingsklasse matig

Al een aantal jaren hield Lieven de Key de panden scherp in de gaten. Er waren signalen dat de funderingen in de gevarenzone kwamen: meetbouten in de voorgevel gaven de funderingsklasse ‘matig’ aan, een zakking van 2 tot 3 mm per jaar. Uit lintvoegmetingen bleek dat dit vooral speelde op de hoek van het blok. Eerder was er ook zwamvorming geconstateerd, waardoor bewoners door de rotte vloer zakten. Dit kan een signaal voor funderingsproblemen zijn. Nader onderzoek door het graven van een inspectieput in de hoekwoning, maakte duidelijk dat de funderingspalen inderdaad niet meer goed waren. Onder andere door de wisselende grondwaterstanden waren de palen en de daarop rustende dwarsbalken aangetast. Daarom werd in 2024 besloten tot funderingsherstel. Na de nodige voorbereidingen begon het echte werk in december van dat jaar. Voorjaar 2026 was het hele project afgerond.

Elena Rodnina (78) schrok ze toen ze voorjaar 2024 een bericht kreeg dat ze haar woning uit moest vanwege funderingsherstel.

Elena Rodnina (78) woont al ruim twintig jaar tot volle tevredenheid in haar benedenwoning aan de Diezestraat. Hoewel er op de oude woning wel wat aan te merken was: “Alles was oud, de deuren klemden en het tochtte door de kieren.” Toch schrok ze toen ze voorjaar 2024 een bericht kreeg dat ze haar woning uit moest vanwege funderingsherstel. Andere bewoners van de benedenwoningen kregen een wisselwoning in de buurt. Elena koos voor een bovenwoning in haar eigen straat. “Daar merkte ik eigenlijk pas goed hoe verzakt de woningen waren. De vloer liep helemaal scheef.”

Stabilisering met nieuwe palen

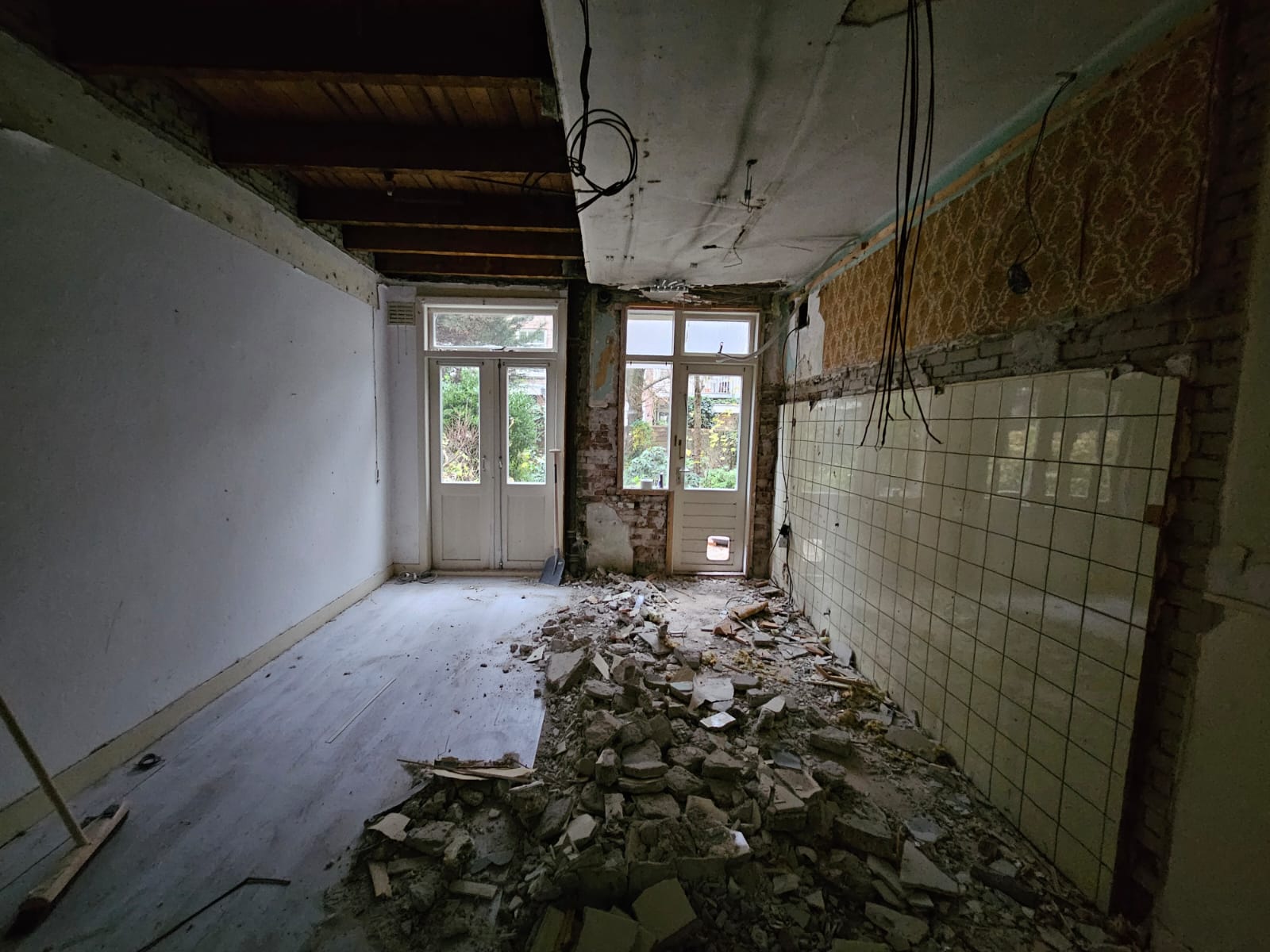

Mark Pelser, projectleider funderingen bij Lieven de Key, legt uit hoe zo’n funderingsherstel in zijn werk gaat: “De benedenwoningen zijn volledig leeggesloopt en op de bodem van de kruipruimte is een betonnen werkvloer aangebracht. Er zijn nieuwe stalen palen in de grond geschroefd tot aan de tweede zandlaag. Sonderingen hadden uitgewezen dat die hier op zo’n 16 meter diepte ligt. Op deze nieuwe palen rust een vloer van gewapend beton die in de draagmuren is verankerd. De nieuwe betonnen vloer draagt en stabiliseert nu de panden. Gelukkig had ons blok een eigen bouwmuur, zodat we geen rekening hoefden te houden met aangrenzende panden in de Diezestraat. In de Geulstraat hadden buren al eerder de fundering vernieuwd toen ze een kelder gingen aanleggen.”

“De benedenwoningen zijn volledig leeggesloopt en op de bodem van de kruipruimte is een betonnen werkvloer aangebracht."

Het funderingsherstel verliep geheel volgens planning. Lieven de Key heeft daarvoor een samenwerkingsverband met een vaste leverancier, die al vroeg in het voortraject aanhaakt. Om mee te denken met de beste technieken, want het is telkens maatwerk. En om capaciteit te kunnen garanderen. Na het funderingsherstel volgde de afbouw – of eigenlijk nieuwbouw – van de beganegrondwoningen. Dat was iets te optimistisch ingepland. Door capaciteitsproblemen bij de aannemer kwam het treintje van de werkzaamheden iets trager op gang. En dus moest Elena een paar maanden langer in haar wisselwoning blijven. Ze volgde met veel belangstelling de werkzaamheden en maakte een uitgebreide fotorapportage. Voor Elena en de andere bovenburen betekenden de werkzaamheden wel overlast: “Het gaf veel stof en lawaai en alles trilde. Maar het was het waard. Ik hield steeds voor ogen dat ik werd beloond met een heerlijke nieuwe woning.” Mark Pelser benadrukt dat tijdens de werkzaamheden met trillingsmeters in de gaten is gehouden of alles nog veilig was.

Hoe groot is het probleem? Wie zoekt oplossingen?

Over het aantal woningen met funderingsproblemen doen verschillende getallen de ronde. De Rijksdienst voor Ondernemend Nederland (RVO) schat dat er in Nederland circa 750.000 panden zijn met een houten paalfundering en 300.000 panden met een ondiepe fundering. Van ten minste de helft hiervan wordt verwacht dat er funderingsproblemen ontstaan, vooral in gebieden met een minder draagkrachtige bodem of een laag grondwaterpeil. Het CBS berekende voor de Autoriteit Financiële Markten dat voor ruim 120.000 huiseigenaren in Nederland de funderingsproblemen zo nijpend zijn dat herstel dringend noodzakelijk is. En de financiering lastig. Aedes houdt het op mogelijk 425.000 panden met funderingsproblemen.

Het ministerie heeft de Nationale Aanpak Funderingsproblematiek opgestart. Onderdeel van die aanpak is de kennis en expertise van corporaties en gemeenten actief te delen. Ook was er een innovatiecall waarbij 2,7 miljoen euro beschikbaar is voor ontwikkeling en opschaling van praktijkgerichte oplossingen. De inschrijving voor deze subsidie is inmiddels gesloten, de eerste projecten beginnen in september.

Toen Lieven de Key het besluit had genomen om de fundering te herstellen, werd dit gecombineerd met een schilaanpak voor verdere verduurzaming van de woningen. Kozijnen zijn vervangen en er is HR+++-glas geplaatst, het dak is geïsoleerd en de woningtoegangsdeuren zijn beter brandveilig gemaakt. Op de begane grond kwam een afwerking van schuimbeton: licht en met een goede isolatiewerking. Daarin is de vloerverwarming weggewerkt. Met deze maatregelen is het EFG-energielabel verbeterd naar A.

Het hele project van sloop, funderingsherstel, verduurzaming, afbouw, bouwplaatskosten en vergoeding voor de bewoners kostte Lieven de Key zo’n 2 miljoen euro. De huur voor de bewoners is gelijk gebleven. Naar schatting heeft deze corporatie nog zo’n 800 woningen waar de komende tien jaar funderingsherstel nodig is. Een flinke opgave waarmee Lieven de Key rekening houdt in de meerjarenonderhoudsbegroting.

Paleisje

Dit voorjaar kregen de uitgeplaatste bewoners de sleutel van hun woning terug. Met de verhuiskostenvergoeding van ruim 6.000 euro konden ze aan de slag met de inrichting. De voordeur is hetzelfde, daarachter is alles vernieuwd. Hoe de indeling van hun woning werd, hadden ze zelf kunnen kiezen. Elena koos voor één grote woonkamer met keuken; anderen hadden de voorkeur voor twee aparte kamers. “Alles is nu strak, zoals een nieuwbouwwoning. Ik mis de ingebouwde kasten, maar heb daarvoor een oplossing gevonden in het voorkamertje. Toen ik in maart verhuisde, was het nog kil, maar met de vloerverwarming was het binnen heerlijk. Het duurde langer dan gedacht, maar dat heb ik voor lief genomen. Ze hebben het heel grondig gedaan. Het is nu echt een paleisje!”

Poortgebouw Entrepotdok

Ook bij het Poortgebouw van het Entrepotdok aan het Kadijksplein is Lieven de Key bezig met funderingsherstel. Bij dit monumentale pand werkt dat anders. Er is in de kelderruimte voldoende hoogte om te werken. De vloer is nog van voldoende kwaliteit en hoeft er dus niet uit. Voor de bewoners van de sociale huurwoningen in de poort (in 1980 zijn hier 19 HAT-eenheden gemaakt) geeft dit dus geen gedoe in de woning.

Naast de bestaande houten funderingspalen worden nieuwe stalen segmentpalen onder het gebouw geschroefd. Die op elkaar gestapelde segmenten gaan dieper de grond in dan de oude houten palen. Op de nieuwe palen rust een vloer van gewapend beton. Het funderingsherstel van dit monumentale pand is vanwege de spreiding van de kosten verdeeld in drie fasen, met steeds een paar jaar ertussen. De laatste fase is bijna afgerond. Bijzonder bij deze funderingsaanpak was de vondst van een oude waterput in de kelder. Dit erfgoed is deels bewaard gebleven.
